Nordseecluster instala la mitad de sus turbinas y acelera la industrialización de la eólica marina

Nordseecluster no está simplemente instalando 104 aerogeneradores: está industrializando la fabricación, logística e instalación de máquinas offshore de 15 MW a escala de gigavatios.
Nordseecluster: procesos industriales de instalación seriada

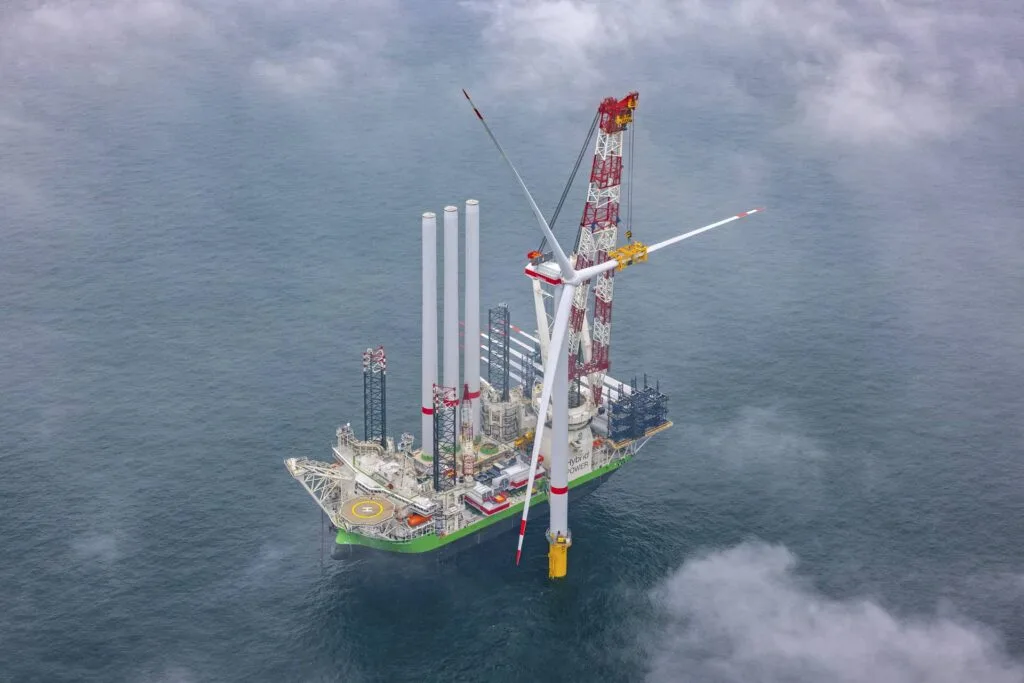

El parque eólico marino Nordseecluster A, situado a unos 50 kilómetros al norte de la isla alemana de Juist, alcanzó un nuevo avance de construcción con 22 de sus 44 aerogeneradores ya instalados.

La operación, ejecutada por el buque de instalación Norse Wind, de DEME, confirma el avance de una infraestructura offshore que utilizará turbinas Vestas V236-15.0 MW y que posteriormente se ampliará hasta alcanzar aproximadamente 1,6 GW.

La primera turbina fue instalada en junio y comenzó a suministrar electricidad a la red alemana a finales de julio. RWE prevé que las 44 unidades de Nordseecluster A estén instaladas antes de finalizar 2026, mientras que la conexión completa de sus 660 MW está prevista para comienzos de 2027.

Un WTIV diseñado para trabajar en serie

El avance de Nordseecluster A permite observar una transformación importante en la construcción eólica marina: la instalación de grandes aerogeneradores comienza a comportarse como un proceso industrial seriado.

El Norse Wind puede transportar e instalar hasta cinco conjuntos de turbinas por ciclo. Esta capacidad permite organizar las operaciones como una cadena logística integrada: carga de componentes, navegación, posicionamiento del buque, elevación, ensamblaje, instalación y retorno para un nuevo ciclo.

La productividad del proyecto depende, por tanto, de mucho más que la velocidad de montaje de una turbina individual. Cada ciclo del WTIV debe coordinar componentes de gran tamaño, ventanas meteorológicas, posicionamiento offshore y operaciones de izaje.

En Nordseecluster A, esa estrategia se aplica sobre máquinas de 15 MW de potencia nominal, una escala que modifica completamente los requerimientos de transporte e instalación.

15 MW por turbina y rotores de 236 metros

Las 44 unidades corresponden al modelo Vestas V236-15.0 MW. Su nombre hace referencia al diámetro aproximado de su rotor, de 236 metros, mientras que sus palas alcanzan aproximadamente 115 metros de longitud. El buje se encuentra a unos 145 metros sobre el nivel del mar.

Con 44 aerogeneradores de 15 MW, Nordseecluster A alcanza los 660 MW de capacidad instalada.

La magnitud del rotor es especialmente relevante desde el punto de vista energético. Una mayor superficie barrida permite capturar más energía del viento y aumentar la producción anual de cada máquina, reduciendo la necesidad de utilizar un número todavía mayor de aerogeneradores para alcanzar una determinada capacidad de generación.

La V236-15.0 MW fue concebida precisamente para este modelo de desarrollo: más potencia por unidad, rotores de gran diámetro y menor número de máquinas para una determinada escala de generación.

Nordseecluster B ya está en producción

Mientras Nordseecluster A entra en su etapa final de instalación, la segunda fase ya está avanzando.

Nordseecluster B añadirá otros 900 MW mediante 60 turbinas Vestas, también de 15 MW. RWE ya ha comenzado la producción de los cimientos y prevé instalarlos en 2027. Las turbinas de esta segunda fase serán instaladas durante 2028 y la entrada en operación comercial está prevista para comienzos de 2029.

Esta superposición temporal es técnicamente significativa. La construcción de B comienza antes de que A haya completado todo su proceso de conexión, permitiendo aprovechar experiencia de ingeniería, cadenas de suministro, procedimientos de instalación y capacidades logísticas desarrolladas durante la primera fase.

El proyecto deja así de parecer dos parques independientes y comienza a funcionar como una plataforma industrial offshore de construcción consecutiva.

6,5 TWh de electricidad al año

Una vez completadas ambas fases, Nordseecluster tendrá aproximadamente 1,6 GW de capacidad instalada y RWE estima una generación anual cercana a 6,5 TWh.

Si los 1,6 GW funcionaran permanentemente a potencia nominal durante las 8.760 horas del año, producirían aproximadamente 14 TWh. La previsión de 6,5 TWh implica un factor de capacidad aproximado del 46 %.

Esto demuestra por qué no debe confundirse potencia instalada con energía efectivamente generada. El factor de capacidad incorpora la variabilidad del recurso eólico y las diferentes condiciones operativas del parque.

Una construcción offshore cada vez más industrial

Nordseecluster pertenece en un 51 % a RWE y en un 49 % a Norges Bank Investment Management. RWE mantiene la responsabilidad sobre la construcción y posterior operación del proyecto.

La importancia técnica del avance actual, sin embargo, va más allá de la propiedad del parque o del número de turbinas instaladas.

Con 104 turbinas V236-15.0 MW previstas entre Nordseecluster A y B, la utilización de una plataforma tecnológica común y la planificación consecutiva de las fases permiten observar una tendencia hacia la estandarización de grandes proyectos eólicos marinos.

FUENTE y FOTO: https://www.offshorewind.biz/

Escrito por
Autor Verificado

Cuenta con mas de 40 años en la industria del petróleo y gas, es un experto en mantenimiento e inspección de Ultrasonido Nivel I. Su compromiso con la excelencia asegura la confiabilidad de equipos críticos. Destaca por su vasta experiencia, comprensión integral de metodologías y adaptabilidad a nuevas tecnologías.
