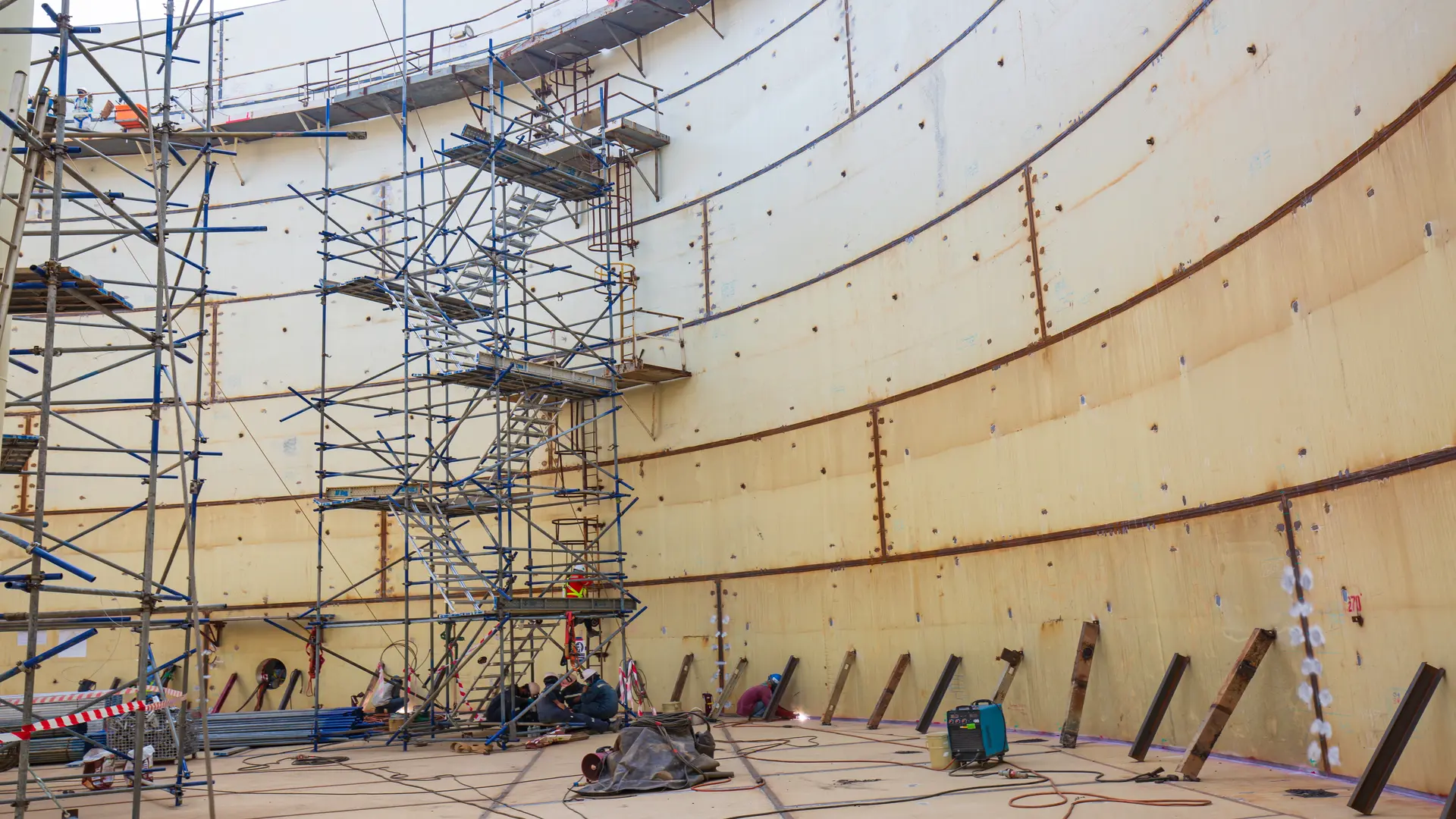

Una parada de tanque se gana o se pierde antes de abrir el primer registro. Si el alcance nace incompleto, cada actividad inesperada consume tiempo de ingeniería, de mantenimiento, movilización de recursos no previstos y desplaza la fecha de retorno. Los turnarounds de tanques AST requieren convertir datos históricos, inspecciones y criterios de aceptación en decisiones ejecutables. Este artículo explica cómo definir la línea base, gobernar los cambios, coordinar reparación e inspección y cerrar la documentación sin sacrificar seguridad, calidad ni disponibilidad.
Turnarounds de tanques AST y control del alcance
El alcance no debe ser una lista de deseos, sino una línea base aprobada y vinculada con mecanismos de daño, requisitos regulatorios y condiciones operativas. La planificación de turnarounds comienza reuniendo planos, informes API 653, espesores históricos, tasas de corrosión, reparaciones previas, datos de asentamiento, cambios de servicio, historial de fugas y condición del recubrimiento. Con esa información se separa el trabajo obligatorio del conveniente y del diferible.
Para cada actividad conviene documentar fundamentos, ubicación, cantidad estimada, criterio de aceptación, método de inspección, disciplina responsable, materiales, duración y dependencia. El control de alcance en paradas funciona mejor cuando el listado de trabajo, el presupuesto y el cronograma comparten el mismo código. Así, una variación técnica puede rastrearse hasta su impacto en costo, recursos y ruta crítica, sin reconciliaciones manuales al final.
El hito de congelamiento debe ocurrir cuando ingeniería dispone de suficiente evidencia y operaciones acepta las condiciones de entrega. Después de ese punto, toda solicitud entra mediante gestión de cambios. La planificación de turnarounds establece quién propone, quién evalúa y quién autoriza. Una junta diaria de alcance, breve y respaldada por datos, evita decisiones paralelas entre contratistas, inspector autorizado, ingeniería, calidad y propietario.
Inspección pre-turnaround y alcance de reparación
La inspección pre-turnaround busca reducir lo desconocido antes de sacar el activo de servicio. Debe integrar examen visual externo, medición ultrasónica accesible, evaluación del techo, escaleras y plataformas, revisión de boquillas, drenajes y sellos, inspección de la cimentación y análisis de asentamiento. La inspección de tanques AST no sustituye el examen interno exigible, pero permite orientar recursos hacia zonas de mayor probabilidad y consecuencia.
Los datos deben interpretarse como un sistema. Una lectura baja aislada puede requerir confirmación; un patrón de pérdida localizado cerca del anillo anular puede modificar el mapa de escaneo; una deformación del manto puede exigir levantamiento topográfico. API 653 aporta los criterios para inspección, evaluación, reparación, alteración y reconstrucción de tanques en servicio. API RP 575 complementa las prácticas de examen y API RP 651 orienta la protección catódica del fondo.
Antes de la parada también deben definirse los umbrales de decisión. Por ejemplo: espesor mínimo, profundidad y extensión admisible de picaduras, aceptación de soldaduras, criterios para asentamiento, condición de soportes del techo y respuesta ante indicaciones relevantes. En los turnarounds de tanques AST, un umbral previamente aprobado reduce el tiempo entre el hallazgo, la evaluación del inspector API 653 y la emisión del plano de reparación.
Hallazgos durante la parada y cambios de alcance
Al abrir el tanque, la incertidumbre no desaparece: cambia de forma. El escaneo MFL puede revelar pérdida de espesor del fondo; el UT confirma profundidad y perfil; la limpieza expone picaduras, grietas, corrosión en la unión manto-fondo o daño en soportes. La inspección de tanques AST debe usar una secuencia acordada para que cada técnica responda una pregunta y no produzca datos desconectados.
Todo hallazgo requiere un registro único con fotografía, coordenada, componente, mecanismo de daño, medición, criterio aplicable y disposición. El control de alcance en paradas comienza en ese registro. Si diferentes grupos mantienen listas separadas, el mismo defecto puede duplicarse, quedar sin decisión o convertirse en una orden de campo sin respaldo de ingeniería. Un tablero común muestra estado, prioridad, responsable y hora límite de respuesta.
La clasificación recomendada es: aceptar tal como está, reparar antes del servicio, evaluar por ingeniería, monitorear o diferir formalmente. La decisión debe considerar aptitud para servicio, vida remanente, servicio previsto y consecuencias, no solo si existe mano de obra disponible. Para la reparación de tanques de almacenamiento, cada cambio debe describir la solución, código aplicable, inspección requerida, materiales y efecto sobre la ruta crítica.
Un comité de cambios pequeño y disponible varias veces al día evita demoras. El inspector autorizado interpreta API 653; ingeniería valida diseño y cálculo; operaciones define consecuencias; planificación evalúa plazo y costo; calidad fija los puntos de inspección. En los turnarounds de tanques AST, este flujo debe tener tiempos máximos de respuesta y autoridad delegada para que una duda técnica no detenga varios frentes.
Al abrir el tanque, la incertidumbre no desaparece: el escaneo MFL puede revelar pérdidas de espesor que deben confirmarse con UT u otros END. La limpieza también puede exponer picaduras, grietas o corrosión en la unión manto-fondo. La inspección de tanques AST debe seguir una secuencia que permita localizar, confirmar y dimensionar cada indicación.
Cada hallazgo necesita un registro único con ubicación, evidencia, medición, mecanismo de daño, criterio aplicable y disposición. El control de alcance en paradas debe diferenciar entre aceptar, reparar, evaluar, monitorear o diferir. Para la reparación de tanques de almacenamiento, cada cambio debe indicar solución, norma aplicable, materiales, inspecciones requeridas e impacto sobre la ruta crítica.
Un comité integrado por el inspector API 653, ingeniería, operaciones, planificación y calidad debe resolver los cambios dentro de plazos definidos. En los turnarounds de tanques AST, esta coordinación evita decisiones paralelas, mantiene la trazabilidad y permite que los hallazgos emergentes no detengan innecesariamente otros frentes de trabajo.
Inspecciones, reparaciones y control de calidad
La ejecución debe organizarse por frentes liberables: fondo, unión crítica, manto, techo, boquillas, accesorios y protección contra corrosión. Cada frente avanza mediante una cadena visible: acceso seguro, inspección inicial, disposición, preparación, reparación, END, corrección, inspección final y liberación. Esta coordinación vuelve medible el mantenimiento de tanques AST y evita que pintura, soldadura o montaje cubran superficies pendientes de aceptación.
El plan de inspección y ensayo debe distinguir puntos de revisión, testigo y espera. Las soldaduras requieren procedimientos y personal calificados, consumibles controlados, variables registradas y END según API 653, API 650 y el alcance aprobado. La inspección de tanques AST puede combinar VT, UT, MT, PT, MFL, caja de vacío, pruebas de fugas y técnicas avanzadas, seleccionadas por geometría, mecanismo de daño y sensibilidad necesaria.
La calidad no se verifica al final. Un dossier diario debe relacionar cada reparación con plano, soldador, WPS, lote de material, informe END y aceptación. Para una reparación de tanques de almacenamiento, la trazabilidad de una placa o parche es tan importante como su ejecución física. Si el registro se posterga, localizar datos después del cierre aumenta el riesgo de vacíos documentales y retrasa la autorización de servicio.
La integración de empresas como HMT LLC resulta pertinente en este punto porque su servicio de turnaround conecta actividades que suelen fragmentarse: planificación y programación, evaluación pre-parada, inspección durante la ejecución, seguimiento de hallazgos, planes de reparación, gestión de calidad y cierre documental. Su propuesta técnica ilustra un modelo útil: una misma estructura de información acompaña el defecto desde la detección hasta la disposición, sin sustituir la responsabilidad del propietario ni del inspector autorizado.
Seguimiento y retorno del tanque al servicio
El progreso debe medirse mediante cantidades aceptadas: placas liberadas, soldaduras aprobadas, indicaciones cerradas y recubrimientos terminados. El control de alcance en paradas debe diferenciar trabajos aprobados, emergentes, en evaluación y diferidos para evitar que el avance aparente oculte decisiones pendientes.
La reunión diaria debe revisar hallazgos abiertos, cambios aprobados, esperas, rechazos de soldadura, ruta crítica y documentación pendiente. En el mantenimiento de tanques AST, estos indicadores permiten reasignar inspectores, ajustar turnos y priorizar respuestas de ingeniería antes de que una demora afecte la fecha de retorno.
La liberación exige confirmar reparaciones y END aceptados, limpieza, reinstalación de componentes, puesta a tierra, protección catódica, recubrimientos y condiciones de seguridad. Las pruebas requeridas deben definirse según el código y la evaluación de ingeniería. En los turnarounds de tanques AST, el llenado debe incluir criterios para detener o continuar; la reparación de tanques de almacenamiento no termina sin evidencia que respalde su retorno seguro.
Cierre documental y trazabilidad del turnaround
El cierre comienza durante la planificación, con un índice de entrega y responsables por documento. El dossier debe contener alcance final, dibujos conforme a obra, informes de inspección, mapas de espesores, cálculos, disposiciones, certificados de materiales, WPS/PQR, calificaciones, END, pruebas, recubrimientos y recomendaciones diferidas. La planificación de turnarounds debe asignar fechas de corte para que el expediente no dependa de reconstruir correos semanas después.
El control de alcance en paradas enlaza cada decisión con la inspección de tanques AST, el mantenimiento de tanques AST y los turnarounds de tanques AST.
La documentación de HMT contempla historial del activo, resultados, reparaciones o reemplazos, técnicas END, informes asociados, recomendaciones diferidas y cierre final. Ese esquema es útil como referencia para definir entregables contractuales desde la licitación. En los turnarounds de tanques AST, pedir “informe final” es insuficiente: el contrato debe especificar índice, formato, metadatos, vínculos, responsables de revisión y plazo para cada paquete.
Como líder mundial en tecnologías para tanques de almacenamiento sobre el terreno (AST), HMT LLC ofrece soluciones integrales para el sector energético e industrial que abarcan desde la ingeniería avanzada, fabricación e inspección técnica (API 653 y ensayos no destructivos NDT), hasta la reparación, mantenimiento y soporte completo en turnarounds. Su portafolio especializado incluye sistemas de sellos primarios y secundarios, techos flotantes internos y externos, domos geodésicos de aluminio y sistemas de drenaje, diseñados específicamente para maximizar la capacidad operativa, minimizar las emisiones de COV y garantizar el cumplimiento normativo y ambiental a lo largo de todo el ciclo de vida del activo. Para conocer más sobre su catálogo de productos y servicios especializados, visita su sitio web oficial.
Como control final, los turnarounds de tanques AST deben verificar que la planificación de turnarounds coincida con el alcance ejecutado. La inspección de tanques AST respalda cada decisión; el control de alcance en paradas explica cada variación; la reparación de tanques de almacenamiento conserva su evidencia; y el mantenimiento de tanques AST recibe datos útiles. Esta disciplina también prepara los siguientes turnarounds de tanques AST y refuerza la planificación de turnarounds.
¿Buscas optimizar la trazabilidad y la integridad operativa de tus activos AST?
Garantiza cierres documentales rigurosos, un control de alcance eficiente y estándares de inspección y mantenimiento de nivel internacional para tus tanques de almacenamiento. Conecta con HMT LLC. y recibe la asesoría de especialistas en la gestión integral de turnarounds.
Conclusión
Los turnarounds de tanques AST se controlan cuando alcance, inspección, ingeniería, reparación y documentación operan como un solo flujo de decisiones. La preparación contiene la incertidumbre y el control de calidad demuestra conformidad. Integrar esas funciones con apoyo especializado como HMT permite proteger la ruta crítica sin negociar seguridad. El éxito no es cerrar rápido, sino devolver un tanque confiable, trazable, seguro y apto para el servicio previsto.
Referencias
- American Petroleum Institute. (2020). API Standard 653: Tank inspection, repair, alteration, and reconstruction (6th ed.).
- American Petroleum Institute. (2020). API Standard 650: Welded tanks for oil storage (13th ed.).
- American Petroleum Institute. (2020). API Recommended Practice 575: Inspection practices for atmospheric and low-pressure storage tanks (4th ed.).
- American Petroleum Institute. (2014). API Recommended Practice 651: Cathodic protection of aboveground petroleum storage tanks (4th ed.).
- HMT LLC. (2026). Turnaround inspection services.
- Occupational Safety and Health Administration. (n.d.). Storage tanks: Hazard solutions.
Preguntas frecuentes (FAQs)
¿Qué norma guía una parada mayor de un tanque AST?
API 653 es la referencia principal para inspección, reparación, alteración y reconstrucción de tanques de acero en servicio. Debe complementarse con el código original, API 650 cuando corresponda, requisitos legales, especificaciones del propietario y prácticas de seguridad. La inspección de tanques AST debe ser dirigida y aprobada por personal competente dentro de ese marco.
¿Cómo se evita que los hallazgos retrasen la parada?
Mediante evaluación pre-parada, escenarios de cantidades, materiales de contingencia, umbrales de decisión y un comité de cambios con autoridad y tiempos de respuesta. El control de alcance en paradas requiere un registro único que relacione cada defecto con su disposición, impacto y responsable.
¿Qué debe incluir un paquete de reparación?
Debe incluir ubicación, dibujo, criterio de diseño, materiales, procedimiento de soldadura, secuencia, controles de seguridad, END, puntos de espera y criterios de aceptación. Así, la reparación de tanques de almacenamiento puede ejecutarse y liberarse sin interpretaciones improvisadas en campo.
¿Cuándo conviene integrar inspección y gestión del turnaround?
Cuando existen múltiples contratistas, muchos hallazgos probables, recursos internos limitados o una ruta crítica estrecha. Un servicio integrado como el de HMT puede conectar evaluación, inspección, planes de reparación, calidad y documentación, mientras el propietario conserva la gobernanza técnica.
¿Qué documentos son indispensables antes del retorno?
Como mínimo el alcance final, disposiciones cerradas, informes END aceptados, registros de soldadura y materiales, pruebas requeridas, planos conforme a obra, liberaciones de seguridad y lista de recomendaciones diferidas. La planificación de turnarounds debe definir estos entregables antes de iniciar.
