El proyecto Hai Long se prepara para alcanzar su conexión completa a la red el próximo año

El desarrollo del proyecto Hai Long

El proyecto Hai Long, ubicado frente a la costa de Changhua, está consolidando su posición como el parque eólico marino más importante de Taiwán, con una capacidad instalada total superior a 1 GW. Se estima que estará completamente conectado a la red el 2026, fortaleciendo el papel del país como líder en energía eólica marina en la región Asia-Pacífico.

El desarrollo del proyecto Hai Long

Desarrollado por Mitsui & Co., Northland Power y Gentari Renewables, el proyecto está incorporando tecnología de Siemens Gamesa con turbinas SG 14-222, capaces de alcanzar 15 MW gracias a Power Boost. Esta colaboración ha impulsado inversiones clave en infraestructura, como la expansión de la planta de ensamblaje de nacelles en el puerto de Taichung, ahora la más grande de su tipo en APAC.

El ensamblaje de componentes críticos ha progresado sin contratiempos. A finales de 2025 ya se han instalado catorce aerogeneradores y se completaron 37 cimentaciones tipo jacket. Century Wind Power entregó con éxito 21 cimentaciones jacket de tres patas fabricadas localmente, las más grandes producidas en el país hasta ahora, integrando por primera vez un sistema de pinza hidráulica diseñado para soportar cargas extremas y facilitar alineación precisa.

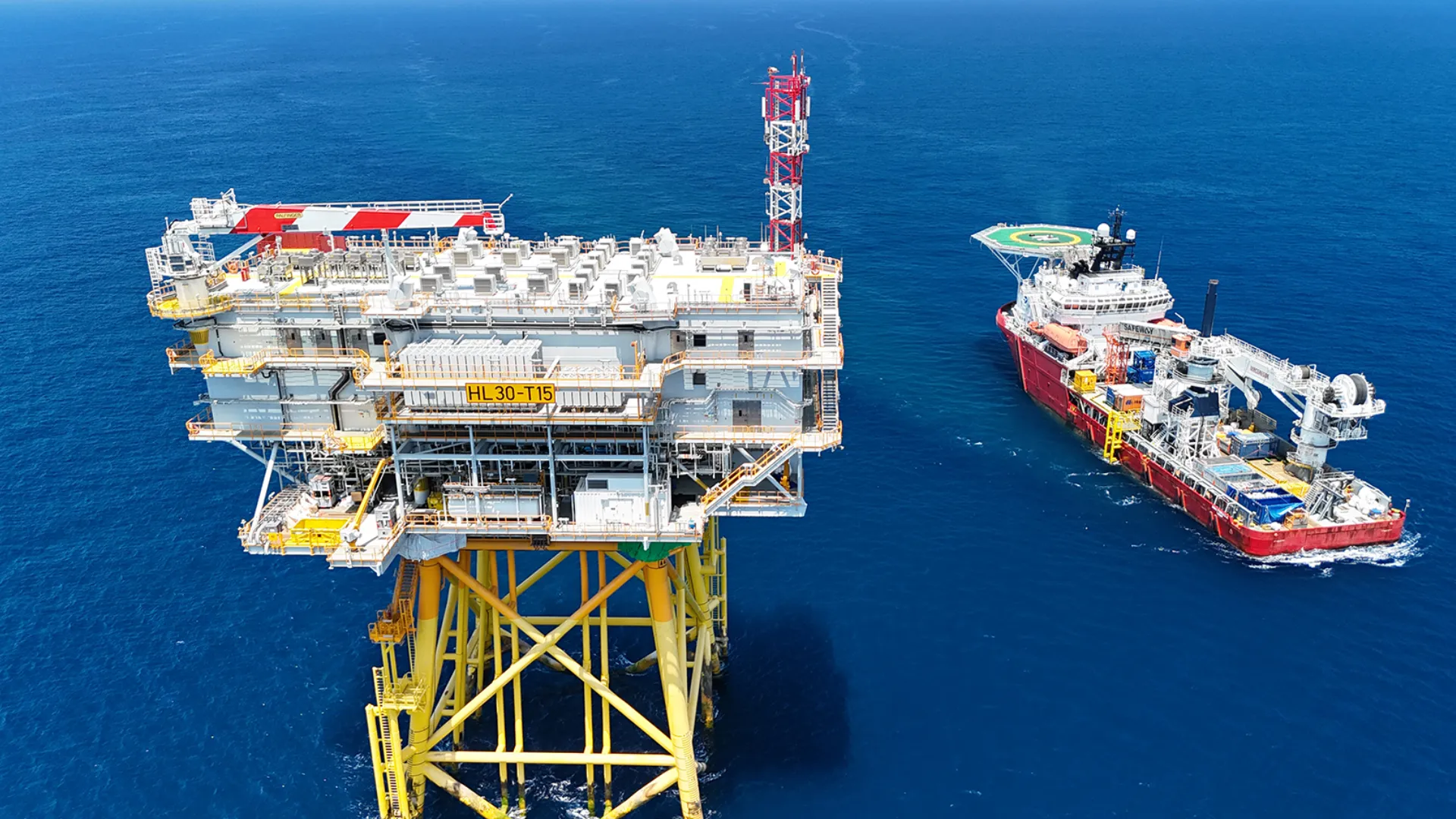

Durante 2025 se logró la energización de la subestación marina Hai Long 2, la instalación de la subestación para Hai Long 3 y las primeras pruebas de entrega de electricidad a la red de Taipower. La energía generada se eleva a 220 kV en mar abierto y luego se transforma a 161 kV en tierra antes de integrarse a la subestación ChangOne Grid.

El proyecto ha sido clave para el desarrollo de capacidades locales en energía eólica marina. La «Twin Tower» de Century Wind Power, primera instalación de elevación pesada a cielo abierto para cimentaciones extragrandes en aguas profundas, ha permitido escalar la fabricación nacional. Empresas taiwanesas como CSBC, Century Iron and Steel y Century Hwa Shin han contribuido activamente.

Con su finalización prevista para 2026, Hai Long será el primer parque eólico marino taiwanés en superar 1 GW de capacidad conectada a la red. Este logro refuerza el papel estratégico de Taiwán en la transición energética regional, brindando energía limpia a más de un millón de hogares y consolidando su cadena de suministro como un referente en el mercado offshore de APAC.

Fuente y foto: Hailong Offshore Wind
